孤勇不孤單 逆行不獨行——華西安裝廣安隔離點搶建紀實

發布時間:2022-05-19 編輯:本站 瀏覽次數:1785

2008年5月13日,華西危地挺立!馳援北川!14年后的5月13日,根據集團統一安排、部署,華西安裝公司上下聯動、迅速集結,不怕困難、不辱使命,奔赴廣安——完成隔離點的搶建緊急任務!

迅速集結 馳援廣安

聞令而動,扛起搶建重任。接到任務后,公司黨政主要領導立即指揮、布置,抽調精兵強將,組建項目指揮部,以強烈的緊迫感和責任感迅速投入到廣安疫情防控隔離點的建設中。公司領導靠前指揮、協調調度,各部門各司其職分頭行動,形成了集中統一、密切協作、高效運轉的“戰時”工作機制。


在集團的統一部署、安排下,5月13日中午12:00公司立刻組織相關人員召開緊急部署會(huì ),14:00,由公司總工程師倪偉帶隊的第一批12人“先鋒隊”即刻出發!并于當日18點到達施工現場。同日晚上第二批12人的隊伍達到。搶建“先鋒隊”到達現場后立即展開行動,成立起的6個工作小組立即進行任務分解,通過向已在施工場地的援建者學習交流、總結施工經驗、提出阻礙提前分析,作出針對性預案、抓緊時間提前觀察地形,熟悉施工場地,規劃材料加工區、材料卸貨區、人員休息區等施工區域。當日晚21:30,在集團指揮部召開的會(huì )議上,就提交了已先期策劃好的材料計劃和施工進度等關鍵資料。


上下聯動 共筑保障

7天!10000余床位隔離點的建設任務!華安“先鋒隊”在這場時間緊任務重意義大的“閃電戰”中,搶調物資、合理安排、科學施工。用“速度、謀劃、毅力”這三個關鍵詞詮釋了華安“先鋒隊”的凝聚、擔當!


在明確了有關要求、目標后,公司指揮部凌晨召開會(huì )議,又對材料設備到貨后的交付轉運及到達施工現場的后續人員工作分配等問題進行了安排部署。與此同時,公司本部各職能部門精準配合主動作為,配合現場現場管理人員勞務作業隊伍進行組織管理,及時對接材料設備供應商明確到貨時間,加強與設計單位溝通協作、緊密配合,全面加快項目建設準備工作?,F場的管理人員與公司上下聯動,切實扛起責任擔當,為這場“戰斗”構筑起“雙向保障”。

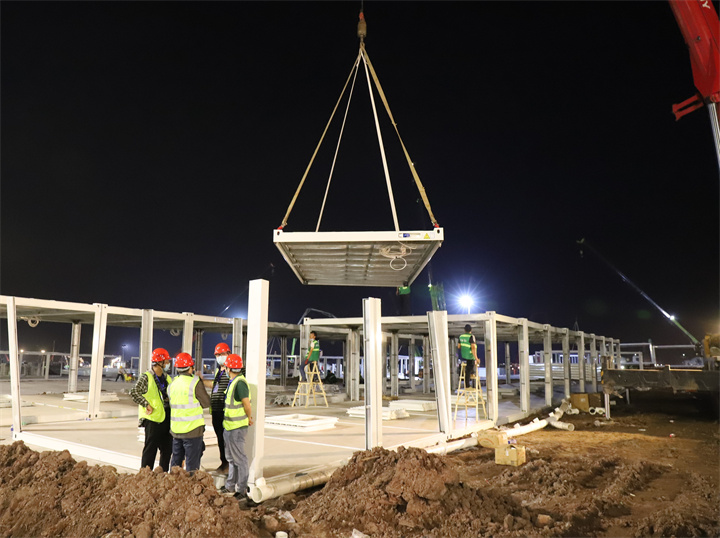

“通宵不停施工,輪流換崗堅守”!凌晨1:40的廣安隔離點現場,華安人依然在毅然、決然地奮戰著!


 截至5月18日晚,華西安裝公司共有68名現場管理人員和990名安裝工人投身緊急建設任務。

分工協作  共解難題

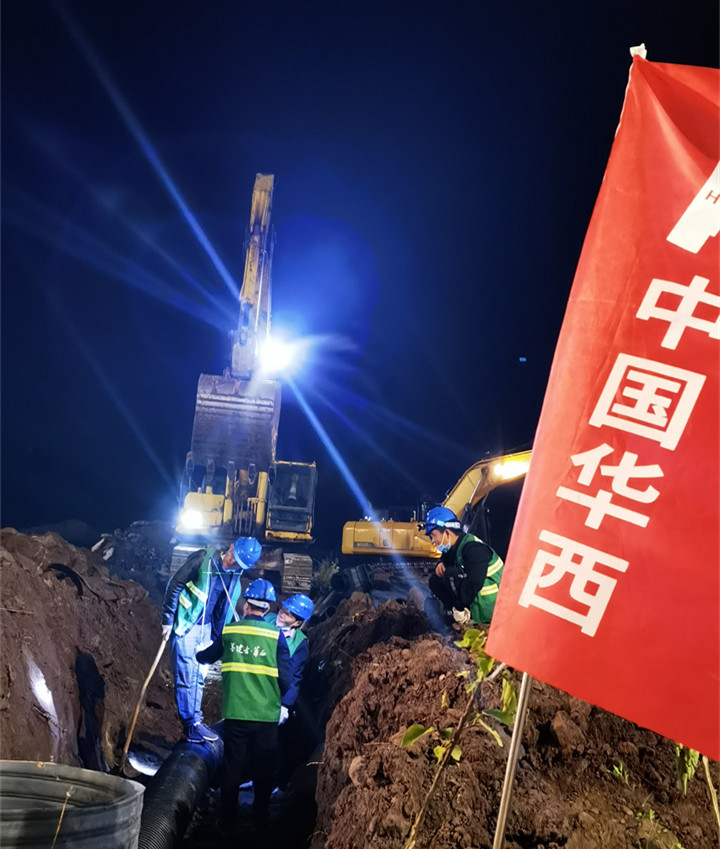

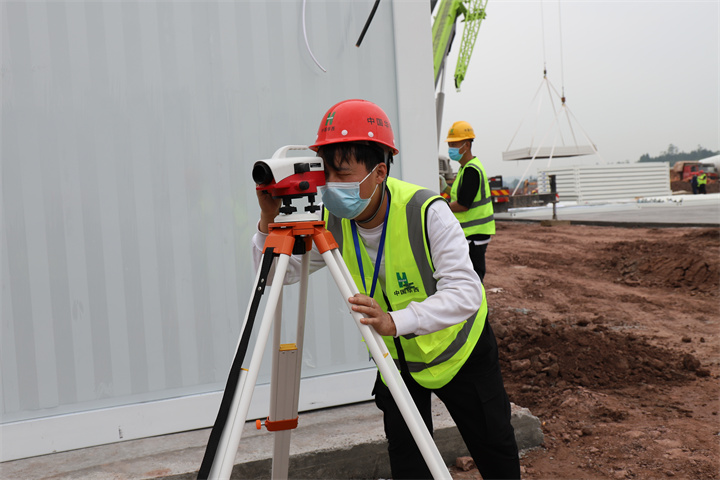

華西安裝“先鋒隊”搶建工作,隨著廣安隔離點一號地塊第一塊場地澆筑完成,正式進入安裝緊張的施工階段?!跋蠕h隊”各工作組協調調度,形成了集中統一、密切協作、高效運轉的工作機制?!皶r(shí)間爭分奪秒地搶?zhuān)蝿?wù)通宵達旦地干!”是全體隊員們的“戰”時“座右銘”!

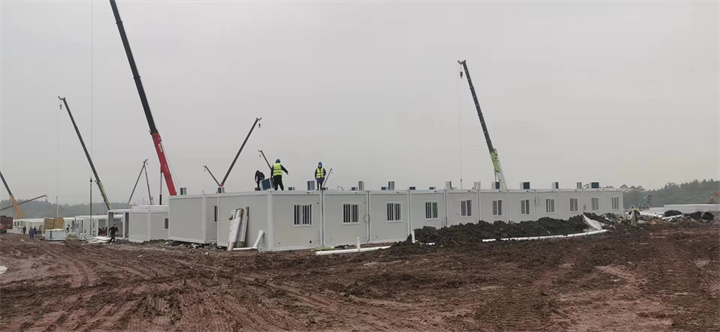

技術組解難題,如何高效地完成箱式板房?jì)炔吭O施安裝?這是現場施工人員心中的一大難題,技術組結合箱式板房廠家現場組裝情況,調整預制方案,最終確定箱式板房的電氣、潔具布局,為后續安裝施工提供了技術支持。

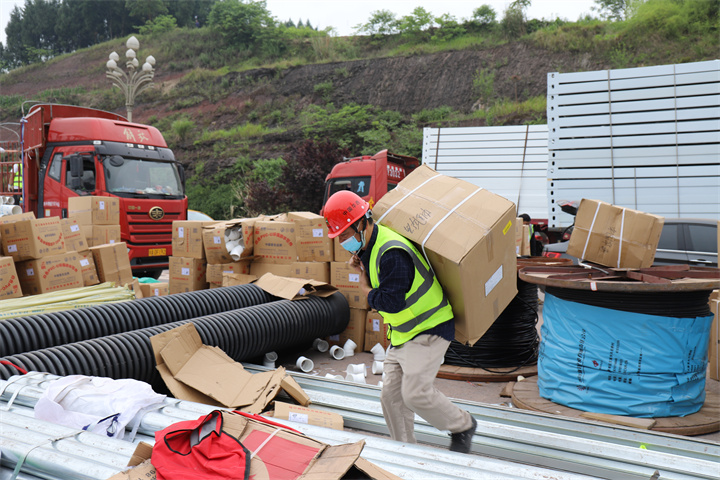

生產資源保障組搶采購,保障組加班加點,逐項梳理資源信息,協調跟進物料、落實物流,通過通過多方資源的協調與組織,保障了項目進展所需的材料、物資順利落實!截至目前,87300米PC管、44940米PVC排水管、17820米PE管、59920米PPR管、13470米波紋管、86937米電纜、204200米電線,16000套潔具,8000臺電視,8000臺空調等材料和貨物陸續到達,卸貨工作持續不停!高效運轉!

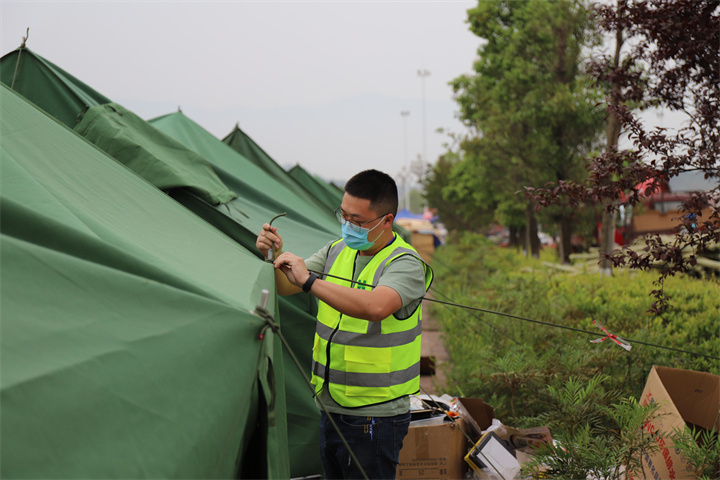

電線電纜、給排水管、燈具插座等常用材料的陸續進場,同時多渠道協調各類施工機具及生活、防疫等保障物資快速進場支持建設。已調配防護口罩,礦泉水、護目鏡等防疫物資12件,常用藥品5箱,生活補給物資15箱。大宗設備物資已全部到達現場或政府指定的蓬南、遂寧、雙槐服務區等待轉運,對已到達現場的物資正在有序組織施工,材料設備及物資供應滿足項目工期節點需要!

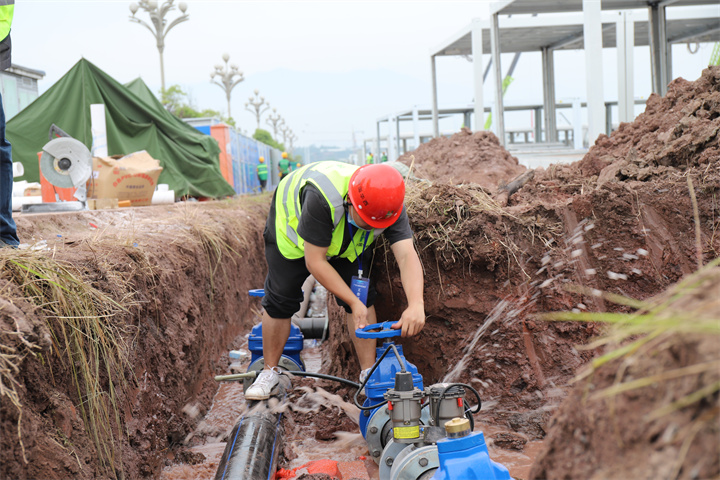

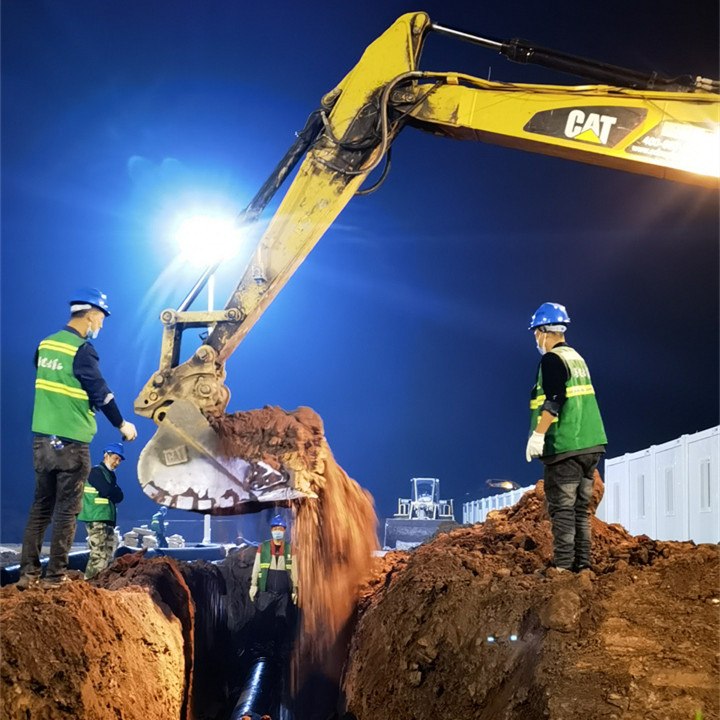

截止5月18日晚,已累計召開項目專題會(huì )議16次,研究討論技術難點問題100余次,1號地塊雨污水管開挖及管道安裝累計完成70%,排水管道施工累計完成45%,給水管道累計完成35%,戶外穿線累計完成15%,電纜敷設累計完成15%,防雷接地累計完成20%。2號地塊雨污水管開挖及管道安裝累計完成80%,排水管道施工累計完成60%,給水管道累計完成50%,戶外穿線累計完成50%,電纜敷設累計完成60%,臨時路燈安裝累計完成20%。3號地塊雨污水管開挖及管道安裝累計完成40%,排水管道施工累計完成20%,給水管道累計完成30%,戶外穿線累計完成10%,電纜敷設累計完成15%。多點位、多專業同步作業,24小時不間斷施工,現場平穩有序運行。

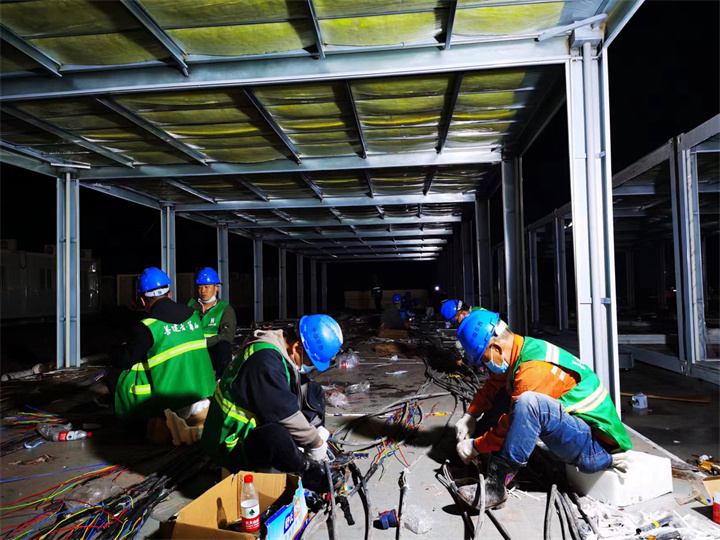

晚間,公司前方指揮部接到緊急通知,二號地塊和三號地塊原定的交付時間由20日提前到19日。瞬間,項目辦公室一片沸騰,“同志們,保持滿血!”“夜宵明天開始再給現場增加一倍”的聲音此起彼伏…一陣喧囂后辦公室的鍵盤聲,現場人員來回穿梭的身影又成為了“主流”。凌晨2:30,技術組人員再一次集結,對現場施工圖進行設計優化,優化施工方案,確保后續施工的高效推進!

凝結斗志  奮勇當先

廣安隔離點搶建工程大干快上的關鍵時期,公司黨員突擊隊、青年突擊隊旗幟在經過北川抗震救災、蘆山災后重建、白鶴灘水電站會(huì )東縣移民安置項目、海拔4410米的海子山高海拔宇宙線觀測站等重點工程現場的傳遞后,再次傳到了廣安隔離點建設的施工現場。公司黨員突擊隊和青年突擊隊授旗儀式在項目施工現場進行。


黨員突擊隊和青年突擊隊的成立,激發了廣安隔離點搶建項目黨員干部和全體職工眾志成城、團結一致的“戰斗”意志,展現了華西安裝人在這場搶建“閃電戰”中的優良作風和精神風貌,他們以初心和使命凝聚起項目建設的合力,在這場沒有硝煙的戰斗中擔起更重的責任、貢獻更大的力量,在“疫”線彰顯黨員、青年本色,青年黨員周后雄連續兩天休息時間不足,在身體出現嘔吐的情況下,還堅持“輕傷不下火線”,最終被項目負責人勸回休息;黨員李陽,負責此次公司搶建人員后勤保障工作,每日奔波建設點外的盒飯供應點,每日來回多次運送1000盒以上盒飯,并及時協調車輛、人員入場登記及手續辦理,每日只睡三個多小時……


在與時間賽跑、與任務叫板、與斗志比拼的過程中,華安人始終記得14年前的5月13日,時任集團總經理楊斌同志義無反顧地帶領華西人馳援北川,歷史的畫面再次浮現,2022年5月13日,華安人在善建精神的感召和傳承下,吹響了向廣安進發的“集結號”!讓“華西”這面旗幟更綠、更堅固,也讓“我是中華好男兒”的豪情壯志在每一個奮進中的華西人心中生根、發芽!

(文:劉濤、姚興利   圖:劉濤)
