華西安裝人心系白鶴灘水電站搬遷移民群眾,為早日實現移民群眾生活的正式供電,經過華西安裝公司上下的不懈努力,7月5日,完成了35千伏安,92.95公里的輸電施工任務。大崇遷建集鎮永久用電在通過會(huì )東縣國網電力公司檢查驗收后投入使用,大崇遷建集鎮移民在全縣遷建集鎮中率先告別了臨時用電。
上下協同,統籌謀劃。大崇遷建集鎮工程為遷建房安置項目,為白鶴灘水電站移民遷建的最大集鎮,建筑面積363534㎡,計劃安置人口6824人,1457戶,包含居民樓、幼兒園、廠房、文化室、衛生室、政府辦公樓等室外總坪安裝工程。為保證在庫區蓄水前完成電力復建工程,不影響庫區的生產生活,公司領導班子高度重視,實行駐點督導,在人力物力上給予了項目大力支持。相關職能部門協調指導,派人對接設計單位和當地政府,提前配合開展工作。

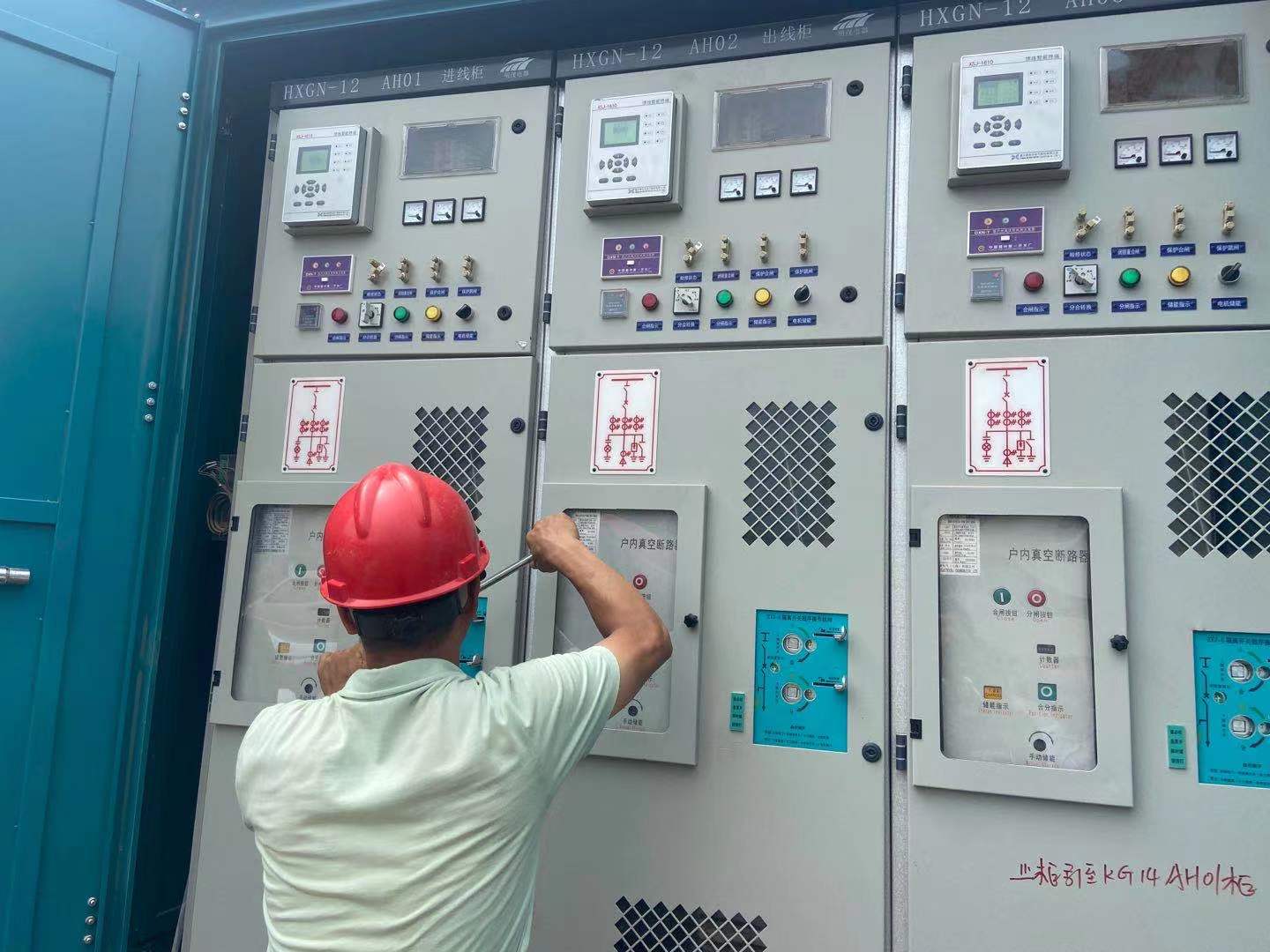

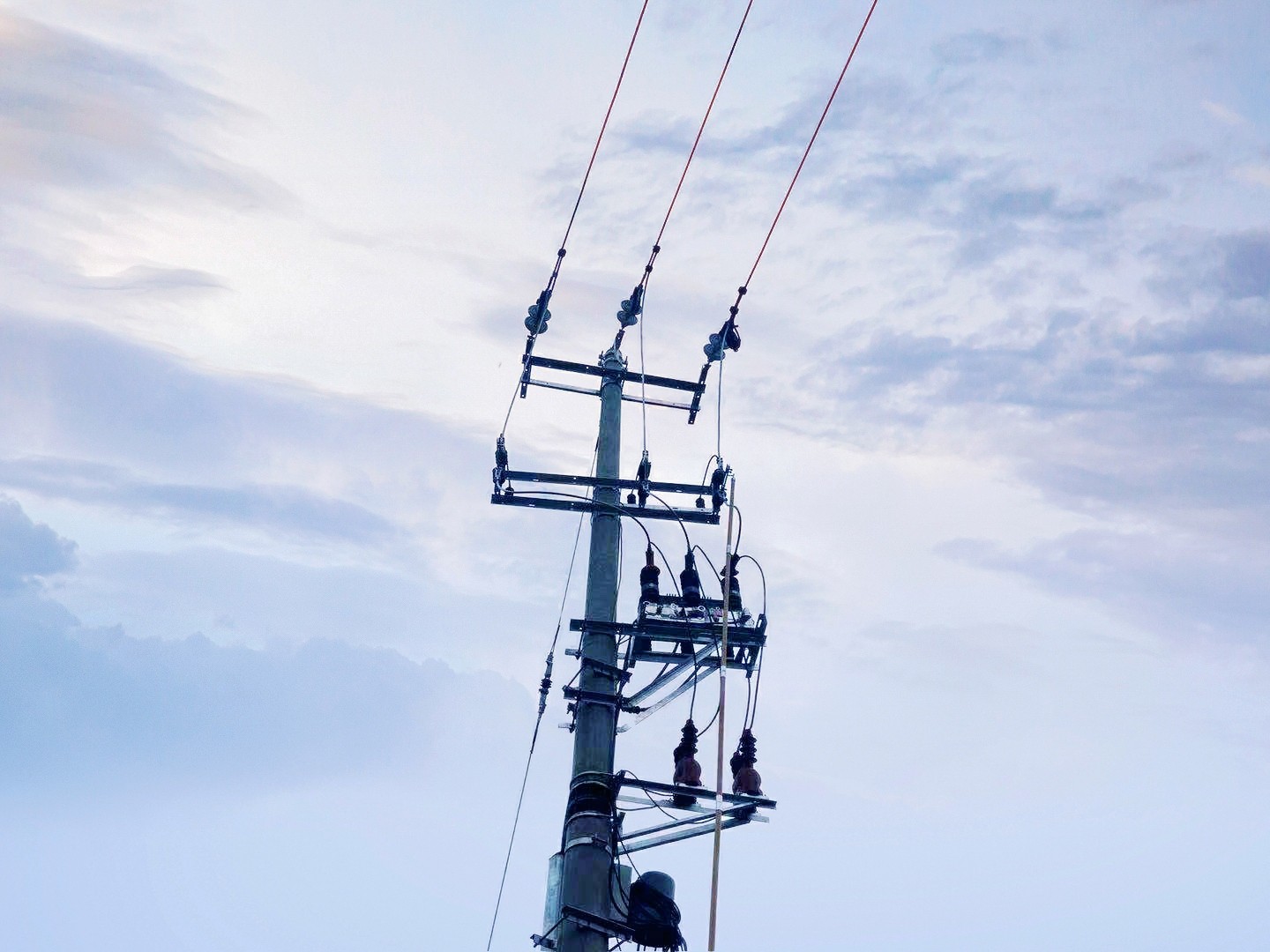

傾盡全力,攻堅克難。面對高溫、大風等不利施工環境,以及施工戰線長、點多面廣、材料運輸道路艱險、施工作業面陡峭、無施工用水用電等諸多施工困難,主動想辦法、謀措施。尤其在材料運輸方面,采取大型貨車運輸到集中堆放點、小型貨車與馬幫組合運輸到分散施工點的方式,解決了材料設備運輸困難的問題。項目部為此項工程投入各類機械設備100余臺,利用馬幫馬匹60余頭,較好地完成了遷建集鎮南北片區的11臺箱式變壓器、17個高壓分接箱、39臺低壓分支箱電纜、157臺室外電表箱、20835米室外電纜、229035米入戶線敷設等安裝,確保了大崇遷建集鎮電力復建施工節點任務。
大崇遷建集鎮永久用電的正式投入使用,標志著大崇遷建集鎮基礎設施進一步完善,移民安置群眾的生活得以保障。
(文/劉施婭 徐歡、圖/姚舜馨)
